Вход в личный кабинет
Для регистрации в личном кабинете выберите способ «По логину и паролю»
Вход/регистрация в личном кабинете




Дней
:

Часов
:

Минут

Порядок действий заявителя

I. Порядок действий для физических лиц в целях технологического присоединения объектов, максимальная мощность которых составляет до 15 кВт включительно, которые используются для бытовых и иных нужд, не связанных с осуществлением предпринимательской деятельности, и электроснабжение которых предусматривается по одному источнику и юридических лиц или индивидуальных предпринимателей в целях технологического присоединения объектов по второй или третьей категории надежности, максимальная мощность которых составляет до 150 кВт включительно и с уровнем напряжения энергопринимающих устройств 0,22 или 0,4 кВ (присоединение к низковольтным электрическим сетям):



  1. Заявитель подает заявление на технологическое присоединение к электрическим сетям АО «ИЭСК» (по форме №1А для физического лица или по Форме №1Б для индивидуального предпринимателя и юридического лица) с приложением требуемых документов (согласно списка документов для физического лица или списка документов для юридического лица или ИП) заочно в Личном кабинете Сетевой организации (АО «ИЭСК») или очно в любое отделение Сервисного центра ООО «Иркутскэнергосбыт» (Гарантирующего поставщика) [адреса здесь]. Заявление рассматривается в течении 10 рабочих дней со дня регистрации в Сервисном центре или Личном кабинете.
  2. Сетевая организация размещает по готовности в Личном кабинете проект Договора об осуществлении технологического присоединения к электрическим сетям (Договор ТП), технические условия (ТУ) и счет для внесения оплаты, о чем Вы будете оповещены по электронной почте. Договор ТП между Сетевой организацией и заявителем заключается путем направления заявителю выставляемого Сетевой организацией счета для внесения платы (части платы) за технологическое присоединение и оплаты заявителем указанного счета.
  3. Заявитель обязан в течение 5 рабочих дней со дня выставления Сетевой организацией счета, оплатить указанный счет. Заявитель при внесении платы за технологическое присоединение в назначении платежа обязан указать реквизиты указанного счета. Наличие заключенного договора ТП подтверждается документом об оплате такими заявителями счета. В случае несоблюдения заявителем обязанности оплатить счет, заявка (и проект Договора ТП) аннулируется.
  4. Гарантирующий поставщик (указанный Вами в заявке) размещает в Личном кабинете проект договора энергоснабжения (потребления электрической энергии) подписанный усиленной квалифицированной электронной подписью (или данные о лицевом счете и платежные реквизиты), о чем Вы будете оповещены по электронной почте. В случае если заявителем выступает физическое лицо в целях технологического присоединения энергопринимающих устройств, которые используются для бытовых и иных нужд, не связанных с осуществлением предпринимательской деятельности, и электроснабжение которых предусматривается по одному источнику, подписывать договор энергоснабжения можно, но не обязательно, т.к. он признается заключенным со дня размещения Сетевой организацией Акта об осуществлении технологического присоединения, подписанного со стороны Сетевой организации, в Личном кабинете потребителя.
  5. Сетевая организация выполняет свою часть технических условий (п. 10 ТУ) в течении срока, установленного Договором. В отношении заявителей Сетевая организация обязана (только по договорам об осуществлении технологического присоединения заключенным после 01.07.2020) обеспечить установку и допуск в эксплуатацию приборов учета (счетчиков) электрической энергии и мощности, осуществляемых за счет Сетевой организации.

Типовые мероприятия по техническим условиям для Сетевой организации:

  • Строительство линии электропередач до точки присоединения, которая не может располагаться далее 15 метров во внешнюю сторону от границы участка, на котором располагаются (будут располагаться) присоединяемые объекты заявителя (при необходимости).
  • Установка прибора учета и коммутационного аппарата, расположенного после прибора учета в точке присоединения к электрической сети, что обеспечит возможность действиями заявителя осуществить фактическое присоединение объектов заявителя к электрическим сетям и фактический прием (подачу) напряжения и мощности. Фактический прием напряжения и мощности осуществляется путем включения коммутационного аппарата, расположенного после прибора учета (фиксация коммутационного аппарата в положении "включено") (только по договорам об осуществлении технологического присоединения заключенным после 01.07.2020).
  1. Заявитель выполняет п.11 Технических условий (приложены к Договору) со своей стороны согласно требований действующего законодательства РФ и требованиями нормативно-технических документов (Правила устройства электроустановок, Правила технической эксплуатации). Рекомендовано выполнение силами специализированной организации.

Типовые мероприятия по техническим условиям заявителя для энергопринимающих устройств с уровнем напряжения 0,22 или 0,4 кВ (могут отличаться от выданных Вам технических условий):

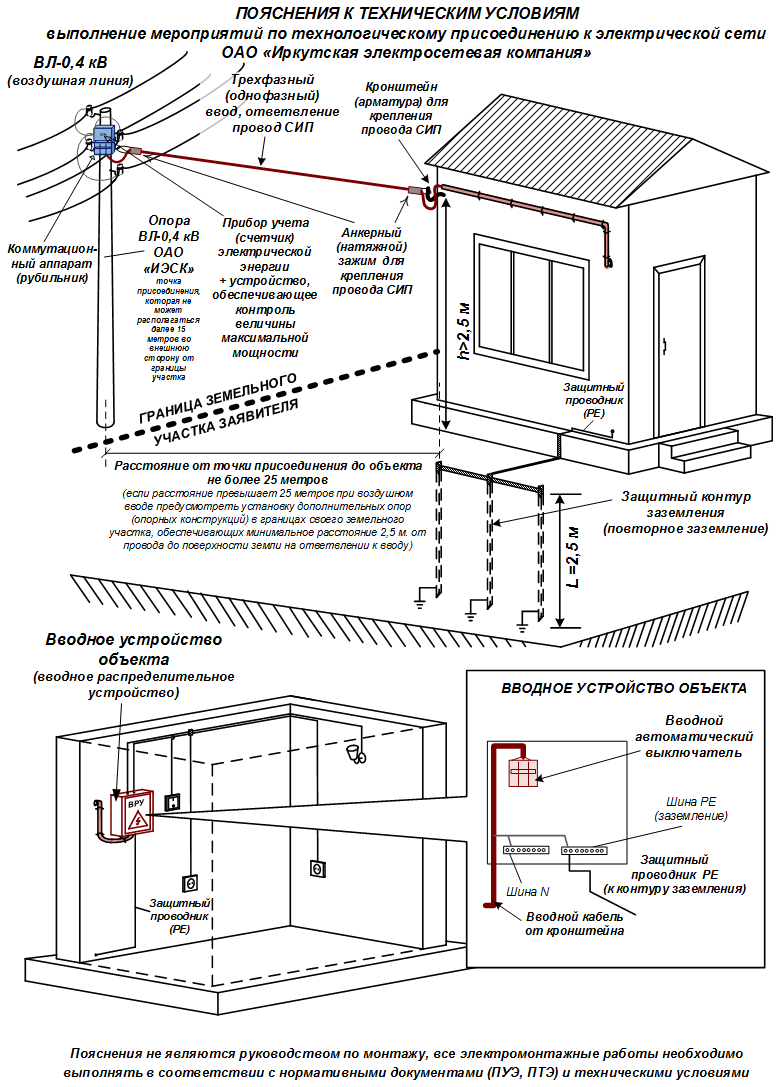

  • Монтаж ввода от точки присоединения, которая не может располагаться далее 15 метров во внешнюю сторону от границы участка, на котором располагаются (будут располагаться) присоединяемые объекты заявителя, до энергопринимающего устройства. В случае если расстояние от точки присоединения до фасада дома, здания, сооружения превышает 25 метров при воздушном вводе предусмотреть установку дополнительных опор (опорных конструкций) в границах своего земельного участка, обеспечивающих минимальное расстояние 2,5 м. от провода до поверхности земли на ответвлении к вводу. Сечение проводника принять в соответствии с ПУЭ, но не менее 16 мм2 при воздушном вводе.
  • Для крепления провода СИП установить кронштейн (арматуру) на стене здания (сооружения) либо на подставной опоре, расположенной внутри земельного участка заявителя. Расстояние от провода до поверхности земли на ответвлении к вводу должно быть не менее 2,5 м.
  • Монтаж вводного устройства объекта с установкой коммутационного аппарата.
  1. Заявитель уведомляет Сетевую организацию о выполнении технических условий после выполнения мероприятий по технологическому присоединению в пределах границ своего земельного участка (Форма заявки №2) – не обязательно, действие носит информационный характер. Заявление рассматривается в течении 10 рабочих дней со дня регистрации в Сервисном центре или Личном кабинете.
  2. Сетевая организация рассматривает представленные заявителем документы, прилагаемые к уведомлению и принимает решение об осуществлении осмотра электроустановок заявителя. При невыполнении требований технических условий Сетевая организация в письменной форме уведомляет об этом заявителя, о чем Вы будете оповещены по электронной почте.
  3. После выполнения Сетевой организацией мероприятий по технологическому присоединению в соответствии с техническими условиями Сетевая организация составляет в электронной форме и размещает в Личном кабинете потребителя Акт о выполнении технических условий (содержащий перечень мероприятий, реализованных в соответствии с техническими условиями), и Акт об осуществлении технологического присоединения, подписанные усиленной квалифицированной электронной подписью уполномоченного лица Сетевой организации, о чем Вы будете оповещены по электронной почте.
  4. Допуск в эксплуатацию установленных приборов учета Сетевая организация осуществляет самостоятельно. После осуществления допуска в эксплуатацию прибора учета Сетевая организация не позднее окончания рабочего дня, когда был осуществлен допуск в эксплуатацию прибора учета, обязана разместить в личном кабинете потребителя Акт допуска прибора учета в эксплуатацию, о чем Вы будете оповещены по электронной почте.
  5. Заявитель проверяет факт выполнения технических условий со стороны Сетевой организации. Заявитель вправе представить Сетевой организации замечания к составленным актам в течение 20 рабочих дней со дня получения уведомления от Сетевой организации о составлении и размещении в Личном кабинете потребителя Акта о выполнении технических условий и Акта об осуществлении технологического присоединения.
  6. Гарантирующим поставщиком осуществляется исполнение обязательств по договору энергоснабжения со дня составления и размещения в личном кабинете потребителя Акта об осуществлении технологического присоединения, подписанного со стороны Сетевой организации. Со дня размещения Акта допуска прибора учета в эксплуатацию в личном кабинете потребителя прибор учета считается введенным в эксплуатацию и с этого дня его показания учитываются при определении объема потребления электрической энергии (мощности), о чем Вы будете оповещены по электронной почте.
  7. Если заявитель выполнил свою часть технических условий раньше Сетевой организации и уведомил ее об этом, то фактическое присоединение объектов заявителя к электрическим сетям и фактический прием (подачу) напряжения и мощности путем включения коммутационного аппарата (фиксация коммутационного аппарата в положении "включено"), расположенного после прибора учета осуществляется силами Сетевой организации. Если заявитель выполнил свою часть технических условий после выполнения мероприятий со стороны Сетевой организации, то фактическое присоединение объектов заявителя к электрическим сетям и фактический прием (подачу) напряжения и мощности путем включения коммутационного аппарата (фиксация коммутационного аппарата в положении "включено"), расположенного после прибора учета осуществляется силами Заявителя.
  8. Заявитель начинает исполнение обязательств по договору энергоснабжения (передача показаний приборов учета, если они установлены силами заявителя, оплата потребленной электрической энергии).
  9. Заявители после завершения процедуры технологического присоединения вправе обратиться к Сетевой организации с требованием предоставления документов, которые были размещены Сетевой организацией (гарантирующим поставщиком) в личном кабинете потребителя, на бумажном носителе, а Сетевая организация (гарантирующий поставщик) в течение 30 календарных дней со дня обращения потребителя обязана направить такие документы, подписанные со стороны Сетевой организации (гарантирующего поставщика), на бумажном носителе заявителю.



II. Порядок действий для физических лиц в целях технологического присоединения объектов, максимальная мощность которых составляет до 15 кВт включительно, которые используются для бытовых и иных нужд, не связанных с осуществлением предпринимательской деятельности, и электроснабжение которых предусматривается по одному источнику и юридических лиц или индивидуальных предпринимателей в целях технологического присоединения объектов по второй или третьей категории надежности, максимальная мощность которых составляет до 150 кВт включительно и с уровнем напряжения энергопринимающих устройств выше 0,4 кВ (присоединение к высоковольтным электрическим сетям):



  1. Заявитель подает заявление на технологическое присоединение к электрическим сетям АО «ИЭСК» (по форме №1А для физического лица или по Форме №1Б для индивидуального предпринимателя и юридического лица) с приложением требуемых документов (согласно списка документов для физического лица или списка документов для юридического лица или ИП) заочно в Личном кабинете Сетевой организации (АО «ИЭСК») или очно в любое отделение Сервисного центра ООО «Иркутскэнергосбыт» (Гарантирующего поставщика) [адреса здесь]. Заявление рассматривается в течении 10 рабочих дней со дня регистрации в Сервисном центре или Личном кабинете.
  2. Сетевая организация размещает по готовности в Личном кабинете проект Договора об осуществлении технологического присоединения к электрическим сетям (Договор ТП), технические условия (ТУ) и счет для внесения оплаты, о чем Вы будете оповещены по электронной почте. Договор ТП между Сетевой организацией и заявителем заключается путем направления заявителю выставляемого Сетевой организацией счета для внесения платы (части платы) за технологическое присоединение и оплаты заявителем указанного счета.
  3. Заявитель обязан в течение 5 рабочих дней со дня выставления Сетевой организацией счета, оплатить указанный счет. Заявитель при внесении платы за технологическое присоединение в назначении платежа обязан указать реквизиты указанного счета. Наличие заключенного договора ТП подтверждается документом об оплате такими заявителями счета. В случае несоблюдения заявителем обязанности оплатить счет, заявка (и проект Договора ТП) аннулируется.
  4. Гарантирующий поставщик (указанный Вами в заявке) размещает в Личном кабинете проект договора энергоснабжения (потребления электрической энергии) подписанный усиленной квалифицированной электронной подписью (или данные о лицевом счете и платежные реквизиты), о чем Вы будете оповещены по электронной почте. В случае если заявителем выступает физическое лицо в целях технологического присоединения энергопринимающих устройств, которые используются для бытовых и иных нужд, не связанных с осуществлением предпринимательской деятельности, и электроснабжение которых предусматривается по одному источнику, подписывать договор энергоснабжения можно, но не обязательно, т.к. он признается заключенным со дня размещения Сетевой организацией Акта об осуществлении технологического присоединения, подписанного со стороны Сетевой организации, в Личном кабинете потребителя.
  5. Сетевая организация выполняет свою часть технических условий (п. 10) в течении срока, установленного Договором. В отношении заявителей Сетевая организация обязана (только по договорам об осуществлении технологического присоединения заключенным после 01.07.2020) обеспечить установку и допуск в эксплуатацию приборов учета (счетчиков) электрической энергии и мощности, осуществляемых за счет Сетевой организации.

Типовые мероприятия по техническим условиям для Сетевой организации:

  • Строительство линии электропередач до точки присоединения, которая не может располагаться далее 15 метров во внешнюю сторону от границы участка, на котором располагаются (будут располагаться) присоединяемые объекты заявителя (при необходимости).
  • Установка прибора учета электрической энергии (мощности) в точке присоединения к электрической сети (только по договорам об осуществлении технологического присоединения заключенным после 01.07.2020).
  1. Заявитель выполняет п.11 Технических условий (приложены к Договору) со своей стороны согласно требований действующего законодательства РФ и требованиями нормативно-технических документов (Правила устройства электроустановок, Правила технической эксплуатации). Рекомендовано выполнение силами специализированной организации.

Типовые мероприятия по техническим условиям заявителя для энергопринимающих устройств с уровнем напряжения свыше 0,4 кВ (могут отличаться от выданных Вам технических условий):

  • Разработку проекта электроснабжения объекта и согласование его с Сетевой организации и всеми заинтересованными лицами.
  • Строительство трансформаторной подстанции. Тип ТП, количество и мощность трансформаторов определяется проектом. Трансформаторы принять на напряжение кВ. Оборудование трансформаторной подстанции и тип устройств РЗА согласовать Сетевой организацией на стадии проектирования дополнительно.
  • Точкой подключения ТП принять [точка подключения], путем строительства воздушной или кабельной линии электропередач с установкой разъединителя типа РЛНД на первой отпаечной анкерной опоре. Тип, марку и сечение линии электропередач определяется проектом с условием проверки на термическую стойкость к токам к.з. Точку подключения (номер опоры) согласовать с Сетевой организацией дополнительно на стадии проектирования
  1. Заявитель уведомляет Сетевую организацию о выполнении технических условий после выполнения мероприятий по технологическому присоединению в пределах границ своего земельного участка (Форма заявки №2). Заявление рассматривается в течении 10 рабочих дней со дня регистрации в Сервисном центре или Личном кабинете.
  2. Сетевая организация рассматривает представленные заявителем документы, прилагаемые к уведомлению и осуществляет осмотр электроустановок заявителя. Мероприятия по проверке выполнения технических условий заявителями проводятся непосредственно в процессе проведения осмотра электроустановок заявителей. При невыполнении требований технических условий Сетевая организация в письменной форме уведомляет об этом заявителя, о чем Вы будете оповещены по электронной почте.
  3. После выполнения Сетевой организацией и заявителем мероприятий по технологическому присоединению в соответствии с техническими условиями Сетевая организация составляет в электронной форме и размещает в Личном кабинете потребителя Акт о выполнении технических условий (содержащий перечень мероприятий, реализованных в соответствии с техническими условиями), и Акт об осуществлении технологического присоединения, подписанные усиленной квалифицированной электронной подписью уполномоченного лица Сетевой организации, о чем Вы будете оповещены по электронной почте.
  4. Допуск в эксплуатацию установленных приборов учета Сетевая организация осуществляет самостоятельно. После осуществления допуска в эксплуатацию прибора учета Сетевая организация не позднее окончания рабочего дня, когда был осуществлен допуск в эксплуатацию прибора учета, обязана разместить в личном кабинете потребителя Акт допуска прибора учета в эксплуатацию, о чем Вы будете оповещены по электронной почте.
  5. Заявитель вправе представить Сетевой организации замечания к составленным актам в течение 20 рабочих дней со дня получения уведомления от Сетевой организации о составлении и размещении в Личном кабинете потребителя Акта о выполнении технических условий и Акта об осуществлении технологического присоединения.
  6. Гарантирующим поставщиком осуществляется исполнение обязательств по договору энергоснабжения со дня составления и размещения в личном кабинете потребителя Акта об осуществлении технологического присоединения, подписанного со стороны Сетевой организации. Со дня размещения Акта допуска прибора учета в эксплуатацию в личном кабинете потребителя прибор учета считается введенным в эксплуатацию и с этого дня его показания учитываются при определении объема потребления электрической энергии (мощности).
  7. Фактическое присоединение объектов заявителя к электрическим сетям и фактический прием (подачу) напряжения и мощности путем включения коммутационного аппарата (фиксация коммутационного аппарата в положении "включено") осуществляется силами Сетевой организации.
  8. Заявитель начинает исполнение обязательств по договору энергоснабжения (передача показаний приборов учета, если они установлены силами заявителя, оплата потребленной электрической энергии).
  9. Заявители после завершения процедуры технологического присоединения вправе обратиться к Сетевой организации с требованием предоставления документов, которые были размещены Сетевой организацией (гарантирующим поставщиком) в личном кабинете потребителя, на бумажном носителе, а Сетевая организация (гарантирующий поставщик) в течение 30 календарных дней со дня обращения потребителя обязана направить такие документы, подписанные со стороны Сетевой организации (гарантирующего поставщика), на бумажном носителе заявителю.



III. Порядок действий в целях технологического присоединения объектов прочих лиц в случае, если заявителем выбран способ обмена документами в электронной форме (для физических лицв целях технологического присоединения объектов, максимальная мощность которых составляет более 15 кВт, или которые используются для нужд, связанных с осуществлением предпринимательской деятельностии для юридических лиц или индивидуальных предпринимателей в целях технологического присоединения объектов, максимальная мощность которых составляет более 150 кВт):



  1. Заявитель подает заявление на технологическое присоединение к электрическим сетям АО «ИЭСК» (по форме №1В), с приложением требуемых документов заочно в Личном кабинете Сетевой организации (АО «ИЭСК»). Заявление рассматривается в течении 20 рабочих дней со дня регистрации в Личном кабинете.
  2. Сетевая организация размещает по готовности в Личном кабинете подписанный усиленной квалифицированной электронной подписью проект Договора об осуществлении технологического присоединения к электрическим сетям (Договор ТП), технические условия (ТУ) и счет для внесения оплаты, о чем Вы будете оповещены по электронной почте.
  3. Заявитель подписывает проект договора ТП в Личном кабинете с использованием простой электронно-цифровой подписи для физического лица или усиленной квалифицированной электронной подписью для индивидуального предпринимателя или юридического лица в течение 10 рабочих дней с даты размещения подписанного Сетевой организацией проекта договора ТП. В случае неподписания заявителем размещенного в Личном кабинете проекта договора ТП либо ненаправления мотивированного отказа от его подписания, но не ранее чем через 30 рабочих дней со дня его размещения, поданная этим заявителем заявка аннулируется. Договор ТП считается заключенным с даты поступления подписанного заявителем экземпляра договора ТП в сетевую организацию.
  4. Заявитель оплачивает счет по договору ТП.
  5. Гарантирующий поставщик (указанный Вами в заявке) размещает в Личном кабинете проект договора энергоснабжения (потребления электрической энергии) подписанный усиленной квалифицированной электронной подписью (или данные о лицевом счете и платежные реквизиты), о чем Вы будете оповещены по электронной почте.
  6. Заявитель подписывает проект договора энергоснабжения до завершения процедуры технологического присоединения в Личном кабинете с использованием простой электронно-цифровой подписи для физического лица или усиленной квалифицированной электронной подписью для индивидуального предпринимателя или юридического лица. В случае если заявителем выступает физическое лицо в целях технологического присоединения энергопринимающих устройств, которые используются для бытовых и иных нужд, не связанных с осуществлением предпринимательской деятельности, и электроснабжение которых предусматривается по одному источнику, подписывать договор энергоснабжения можно, но не обязательно, т.к. он признается заключенным со дня размещения Сетевой организацией Акта об осуществлении технологического присоединения, подписанного со стороны Сетевой организации, в Личном кабинете потребителя.
  7. Сетевая организация выполняет свою часть технических условий (п. 10) в течении срока, установленного Договором ТП.

Типовые мероприятия по техническим условиям для Сетевой организации:

  • Строительство линии электропередач до точки присоединения, которая не может располагаться далее 15 метров во внешнюю сторону от границы участка, на котором располагаются (будут располагаться) присоединяемые объекты заявителя (при необходимости).
  • Установка прибора учета электрической энергии (мощности) в точке присоединения к электрической сети (только по договорам об осуществлении технологического присоединения заключенным после 01.07.2020).
  1. Заявитель выполняет п.11 Технических условий (приложены к Договору ТП) со своей стороны согласно требований действующего законодательства РФ и требованиями нормативно-технических документов (Правила устройства электроустановок, Правила технической эксплуатации) [рекомендовано выполнение силами специализированной организации]:

Типовые мероприятия по техническим условиям заявителя для энергопринимающих устройств с уровнем напряжения 0,22 или 0,4 кВ (могут отличаться от выданных Вам технических условий):

  • Монтаж ввода от точки присоединения, которая не может располагаться далее 15 метров во внешнюю сторону от границы участка, на котором располагаются (будут располагаться) присоединяемые объекты заявителя, до энергопринимающего устройства. В случае если расстояние от точки присоединения до фасада дома, здания, сооружения превышает 25 метров при воздушном вводе предусмотреть установку дополнительных опор (опорных конструкций) в границах своего земельного участка, обеспечивающих минимальное расстояние 2,5 м. от провода до поверхности земли на ответвлении к вводу. Сечение проводника принять в соответствии с ПУЭ, но не менее 16 мм2 при воздушном вводе.
  • Для крепления провода СИП установить кронштейн (арматуру) на стене здания (сооружения) либо на подставной опоре, расположенной внутри земельного участка заявителя. Расстояние от провода до поверхности земли на ответвлении к вводу должно быть не менее 2,5 м.
  • Монтаж вводного устройства объекта с установкой коммутационного аппарата.

Типовые мероприятия по техническим условиям заявителя для энергопринимающих устройств с уровнем напряжения выше 0,4 кВ (могут отличаться от выданных Вам технических условий):

  • Разработку проекта электроснабжения объекта и согласование его с Сетевой организации и всеми заинтересованными лицами.
  • Строительство трансформаторной подстанции. Тип ТП, количество и мощность трансформаторов определяется проектом. Трансформаторы принять на напряжение кВ. Оборудование трансформаторной подстанции и тип устройств РЗА согласовать Сетевой организацией на стадии проектирования дополнительно.
  • Точкой подключения ТП принять [точка подключения], путем строительства воздушной или кабельной линии электропередач с установкой разъединителя типа РЛНД на первой отпаечной анкерной опоре. Тип, марку и сечение линии электропередач определяется проектом с условием проверки на термическую стойкость к токам к.з. Точку подключения (номер опоры) согласовать с Сетевой организацией дополнительно на стадии проектирования.
  1. Заявитель уведомляет в Личном кабинете Сетевую организацию о выполнении технических условий после выполнения мероприятий по технологическому присоединению в пределах границ своего земельного участка (Форма заявки №2). Заявление рассматривается в течении 10 дней со дня регистрации в Личном кабинете.
  2. Сетевая организация рассматривает представленные заявителем документы, прилагаемые к уведомлению и осуществляет осмотр электроустановок заявителя. Мероприятия по проверке выполнения технических условий заявителями проводятся непосредственно в процессе проведения осмотра электроустановок заявителей. Одновременно с осмотром присоединяемых электроустановок заявителя осуществляется допуск к эксплуатации установленного в процессе технологического присоединения прибора учета электрической энергии, включающий составление Акта допуска прибора учета к эксплуатации. Сетевая организация приглашает Гарантирующего поставщика для допуска в эксплуатацию установленного в процессе технологического присоединения прибора учета электрической энергии. Сетевая организация несет перед заявителем ответственность за неприглашение на процедуру допуска прибора учета электрической энергии к эксплуатации Гарантирующего поставщика и обязана в этом случае возместить заявителю расходы, понесенные им в результате применения расчетных способов определения объемов безучетного потребления электрической энергии в отношении соответствующих энергопринимающих устройств.
  3. По результатам мероприятий по проверке выполнения заявителем технических условий Сетевая организация в 3-дневный срок составляет и размещает в Личном кабинете потребителя подписанный усиленной квалифицированной электронной подписью уполномоченного лица Сетевой организации Акт о выполнении технических условий, о чем Вы будете оповещены по электронной почте.
  4. Заявитель в течение 5 дней со дня размещения подписывает Акт о выполнении технических условий в Личном кабинете с использованием простой электронно-цифровой подписи для физического лица или усиленной квалифицированной электронной подписью для индивидуального предпринимателя или юридического лица.
  5. Заявитель обращается в орган федерального государственного энергетического надзора для получения разрешения на допуск в эксплуатацию своих объектов (энергопринимающих устройств) [http://enis.gosnadzor.ru/activity/services/electro2/index.php]. Заявители – юридические лица или индивидуальные предприниматели, максимальная мощность энергопринимающих устройств которых составляет свыше 150 кВт и менее 670 кВт, технологическое присоединение объектов которых осуществляется по третьей категории надежности (по одному источнику электроснабжения) к электрическим сетям классом напряжения до 20 кВ включительно, заявители – юридические лица или индивидуальные предприниматели, технологическое присоединение энергопринимающих устройств (максимальной мощностью до 150 кВт включительно с учетом ранее присоединенных в данной точке присоединения энергопринимающих устройств) которых осуществляется по второй категории надежности к электрическим сетям классом напряжения до 20 кВ включительно, направляют в адрес органа федерального государственного энергетического надзора уведомления о готовности на ввод в эксплуатацию объектов в течение 5 дней со дня оформления Акта о выполнении технических условий и объекты считаются введенными в эксплуатацию с даты направления в орган федерального государственного энергетического надзора уведомления о готовности на ввод в эксплуатацию объектов. Не требуется получения разрешения органа федерального государственного энергетического надзора на допуск в эксплуатацию в случае технологического присоединения объектов юридических лиц или индивидуальных предпринимателей, максимальная мощность энергопринимающих устройств которых составляет свыше 150 кВт и менее 670 кВт, технологическое присоединение которых осуществляется по третьей категории надежности (по одному источнику электроснабжения) к электрическим сетям классом напряжения до 20 кВ включительно, объектов юридических лиц или индивидуальных предпринимателей в целях технологического присоединения по второй или третьей категории надежности энергопринимающих устройств, максимальная мощность которых составляет до 150 кВт включительно (с учетом ранее присоединенных в данной точке присоединения энергопринимающих устройств), в целях временного технологического присоединения и для физических лиц в целях технологического присоединения энергопринимающих устройств, максимальная мощность которых составляет до 15 кВт включительно (с учетом ранее присоединенных в данной точке присоединения энергопринимающих устройств), которые используются для бытовых и иных нужд, не связанных с осуществлением предпринимательской деятельности, и электроснабжение которых предусматривается по одному источнику.
  6. Заявитель предоставляет Сетевой организации сопроводительным письмом разрешение (уведомление) органа федерального государственного энергетического надзора на допуск в эксплуатацию своих объектов (энергопринимающих устройств) через Личный кабинет.
  7. После выполнения Сетевой организацией и заявителем мероприятий по технологическому присоединению в соответствии с техническими условиями осуществляется фактическое присоединение объектов заявителя к электрическим сетям и фактический прием (подача) напряжения и мощности, а также подпись составленного Сетевой организацией Акта об осуществлении технологического присоединения. В случае отсутствия заявителя в момент осуществления Сетевой организацией фактического присоединения объектов электроэнергетики (энергопринимающих устройств) заявителя к электрическим сетям и фактического приема (подачи) напряжения и мощности Сетевая организация не позднее 3 рабочих дней с момента фактического присоединения составляет и размещает в Личном кабинете потребителя подписанный усиленной квалифицированной электронной подписью уполномоченного лица Сетевой организации Акт об осуществлении технологического присоединения, о чем Вы будете оповещены по электронной почте.
  8. Заявитель подписывает Акт об осуществлении технологического присоединения в Личном кабинете с использованием простой электронно-цифровой подписи для физического лица или усиленной квалифицированной электронной подписью для индивидуального предпринимателя или юридического лица.
  9. После осуществления допуска в эксплуатацию прибора учета осуществляется подпись составленного Сетевой организацией Акта допуска прибора учета в эксплуатацию. В случае отсутствия заявителя в момент допуска в эксплуатацию прибора учета Сетевая организация не позднее окончания рабочего дня, когда был осуществлен допуск в эксплуатацию прибора учета, размещает в Личном кабинете потребителя подписанный усиленной квалифицированной электронной подписью уполномоченного лица Сетевой организации Акт допуска прибора учета в эксплуатацию, о чем Вы будете оповещены по электронной почте.
  10. Заявитель подписывает Акт допуска прибора учета в эксплуатацию в Личном кабинете с использованием простой электронно-цифровой подписи для физического лица или усиленной квалифицированной электронной подписью для индивидуального предпринимателя или юридического лица.
  11. Гарантирующим поставщиком осуществляется исполнение обязательств по договору энергоснабжения со дня подписания Акта об осуществлении технологического присоединения. Со дня подписания Акта допуска прибора учета в эксплуатацию прибор учета считается введенным в эксплуатацию и с этого дня его показания учитываются при определении объема потребления электрической энергии (мощности).
  12. Заявитель начинает исполнение обязательств по договору энергоснабжения (передача показаний приборов учета, если они установлены силами заявителя, оплата потребленной электрической энергии).
  13. Сетевая организация и гарантирующий поставщик в случае поступления запроса заявителя – физического лица о необходимости предоставления документов, подписанных в электронной форме между Сетевой организацией и заявителем в ходе осуществления процедуры технологического присоединения и (или) между гарантирующим поставщиком и заявителем в ходе заключения договора энергоснабжения, на бумажном носителе обязаны в течение 10 дней со дня получения такого запроса обеспечить направление таких документов на бумажном носителе, подписанных со стороны Сетевой организации (гарантирующего поставщика), в адрес заявителя.

IV. Порядок действий в целях технологического присоединения объектов прочих лиц в случае, если заявителем выбран способ очной подачи заявок и получения документов в офисах обслуживания потребителей (для физических лиц в целях технологического присоединения объектов, максимальная мощность которых составляет более 15 кВт, или которые используются для нужд, связанных с осуществлением предпринимательской деятельности и для юридических лиц или индивидуальных предпринимателей в целях технологического присоединения объектов, максимальная мощность которых составляет более 150 кВт):



  1. Заявитель подает заявление на технологическое присоединение к электрическим сетям АО «ИЭСК» (по форме №1В), с приложением требуемых документов очно в офисе обслуживания потребителей АО «ИЭСК» – Сервисном центре ООО «Иркутскэнергосбыт». Заявление рассматривается в течении 20 рабочих дней со дня регистрации в Сервисном центре.
  2. Сетевая организация направляет по готовности на почтовый адрес заявителя или в Сервисный центр 2 экземпляра проекта Договора об осуществлении технологического присоединения к электрическим сетям (Договор ТП), технические условия (ТУ) и счет для внесения оплаты, о чем Вы будете оповещены выбранным Вами в заявке способом.
  3. Заявитель подписывает оба экземпляра проекта договора ТП в течение 10 рабочих дней с даты получения по почте или в Сервисном центре подписанного Сетевой организацией проекта договора ТП и направляет в указанный срок 1 экземпляр Сетевой организации (по почте или в Сервисный центр) с приложением к нему документов, подтверждающих полномочия лица, подписавшего такой договор ТП. В случае ненаправления заявителем подписанного проекта договора ТП либо мотивированного отказа от его подписания, но не ранее чем через 30 рабочих дней со дня получения заявителем подписанного Сетевой организацией проекта договора ТП и подписанных технических условий, поданная этим заявителем заявка аннулируется. Договор ТП считается заключенным с даты поступления подписанного заявителем экземпляра договора ТП в сетевую организацию или Сервисный центр.
  4. Заявитель оплачивает счет по договору ТП.
  5. Гарантирующий поставщик (указанный Вами в заявке) подготавливает и направляет в адрес Сетевой организации подписанный со своей стороны проекта договора энергоснабжения (потребления электрической энергии).
  6. Сетевая организация выполняет свою часть технических условий (п. 10) в течении срока, установленного Договором ТП.

Типовые мероприятия по техническим условиям для Сетевой организации:

  • Строительство линии электропередач до точки присоединения, которая не может располагаться далее 15 метров во внешнюю сторону от границы участка, на котором располагаются (будут располагаться) присоединяемые объекты заявителя (при необходимости).
  • Установка прибора учета электрической энергии (мощности) в точке присоединения к электрической сети (только по договорам об осуществлении технологического присоединения заключенным после 01.07.2020).
  1. Заявитель выполняет п.11 Технических условий (приложены к Договору ТП) со своей стороны согласно требований действующего законодательства РФ и требованиями нормативно-технических документов (Правила устройства электроустановок, Правила технической эксплуатации). Рекомендовано выполнение силами специализированной организации.

Типовые мероприятия по техническим условиям заявителя для энергопринимающих устройств с уровнем напряжения 0,22 или 0,4 кВ (могут отличаться от выданных Вам технических условий):

  • Монтаж ввода от точки присоединения, которая не может располагаться далее 15 метров во внешнюю сторону от границы участка, на котором располагаются (будут располагаться) присоединяемые объекты заявителя, до энергопринимающего устройства. В случае если расстояние от точки присоединения до фасада дома, здания, сооружения превышает 25 метров при воздушном вводе предусмотреть установку дополнительных опор (опорных конструкций) в границах своего земельного участка, обеспечивающих минимальное расстояние 2,5 м. от провода до поверхности земли на ответвлении к вводу. Сечение проводника принять в соответствии с ПУЭ, но не менее 16 мм2 при воздушном вводе.
  • Для крепления провода СИП установить кронштейн (арматуру) на стене здания (сооружения) либо на подставной опоре, расположенной внутри земельного участка заявителя. Расстояние от провода до поверхности земли на ответвлении к вводу должно быть не менее 2,5 м.
  • Монтаж вводного устройства объекта с установкой коммутационного аппарата.

Типовые мероприятия по техническим условиям заявителя для энергопринимающих устройств с уровнем напряжения выше 0,4 кВ (могут отличаться от выданных Вам технических условий):

  • Разработку проекта электроснабжения объекта и согласование его с Сетевой организации и всеми заинтересованными лицами.
  • Строительство трансформаторной подстанции. Тип ТП, количество и мощность трансформаторов определяется проектом. Трансформаторы принять на напряжение кВ. Оборудование трансформаторной подстанции и тип устройств РЗА согласовать Сетевой организацией на стадии проектирования дополнительно.
  • Точкой подключения ТП принять [точка подключения], путем строительства воздушной или кабельной линии электропередач с установкой разъединителя типа РЛНД на первой отпаечной анкерной опоре. Тип, марку и сечение линии электропередач определяется проектом с условием проверки на термическую стойкость к токам к.з. Точку подключения (номер опоры) согласовать с Сетевой организацией дополнительно на стадии проектирования
  1. Заявитель подает в Сервисном центре уведомление о выполнении технических условий после выполнения мероприятий по технологическому присоединению в пределах границ своего земельного участка (Форма заявки №2). Заявление рассматривается в течении 10 дней со дня регистрации в Сервисном центре.
  2. Сетевая организация рассматривает представленные заявителем документы, прилагаемые к уведомлению и осуществляет осмотр электроустановок заявителя. Мероприятия по проверке выполнения технических условий заявителями проводятся непосредственно в процессе проведения осмотра электроустановок заявителей. Одновременно с осмотром присоединяемых электроустановок заявителя осуществляется допуск к эксплуатации установленного в процессе технологического присоединения прибора учета электрической энергии, включающий составление Акта допуска прибора учета к эксплуатации. Сетевая организация приглашает Гарантирующего поставщика для допуска в эксплуатацию установленного в процессе технологического присоединения прибора учета электрической энергии. Сетевая организация несет перед заявителем ответственность за неприглашение на процедуру допуска прибора учета электрической энергии к эксплуатации Гарантирующего поставщика и обязана в этом случае возместить заявителю расходы, понесенные им в результате применения расчетных способов определения объемов безучетного потребления электрической энергии в отношении соответствующих энергопринимающих устройств.
  3. По результатам мероприятий по проверке выполнения заявителем технических условий Сетевая организация в 3-дневный срок составляет и направляет для подписания заявителю подписанный со своей стороны в 2 экземплярах Акт о выполнении технических условий и 2 экземпляра проекта договора энергоснабжения, полученных от Гарантирующего поставщика. Отправка Акта и договора осуществляется по почте или в Сервисный центр, о чем Вы будете оповещены выбранным Вами в заявке способом. При невыполнении требований технических условий Сетевая организация в письменной форме уведомляет об этом заявителя.
  4. Заявитель в течение 5 дней со дня получения по почте или в Сервисном центре подписанного Сетевой организацией Акта о выполнении технических условий возвращает в сетевую организацию или Сервисный центр один экземпляр подписанного со своей стороны Акта о выполнении технических условий и один экземпляр подписанного со своей стороны договора энергоснабжения.
  5. Заявитель обращается в орган федерального государственного энергетического надзора для получения разрешения на допуск в эксплуатацию своих объектов (энергопринимающих устройств). Заявители – юридические лица или индивидуальные предприниматели, максимальная мощность энергопринимающих устройств которых составляет свыше 150 кВт и менее 670 кВт, технологическое присоединение объектов которых осуществляется по третьей категории надежности (по одному источнику электроснабжения) к электрическим сетям классом напряжения до 20 кВ включительно, заявители – юридические лица или индивидуальные предприниматели, технологическое присоединение энергопринимающих устройств (максимальной мощностью до 150 кВт включительно с учетом ранее присоединенных в данной точке присоединения энергопринимающих устройств) которых осуществляется по второй категории надежности к электрическим сетям классом напряжения до 20 кВ включительно, направляют в адрес органа федерального государственного энергетического надзора уведомления о готовности на ввод в эксплуатацию объектов в течение 5 дней со дня оформления Акта о выполнении технических условий и объекты считаются введенными в эксплуатацию с даты направления в орган федерального государственного энергетического надзора уведомления о готовности на ввод в эксплуатацию объектов. Не требуется получения разрешения органа федерального государственного энергетического надзора на допуск в эксплуатацию в случае технологического присоединения объектов юридических лиц или индивидуальных предпринимателей, максимальная мощность энергопринимающих устройств которых составляет свыше 150 кВт и менее 670 кВт, технологическое присоединение которых осуществляется по третьей категории надежности (по одному источнику электроснабжения) к электрическим сетям классом напряжения до 20 кВ включительно, объектов юридических лиц или индивидуальных предпринимателей в целях технологического присоединения по второй или третьей категории надежности энергопринимающих устройств, максимальная мощность которых составляет до 150 кВт включительно (с учетом ранее присоединенных в данной точке присоединения энергопринимающих устройств), в целях временного технологического присоединения и для физических лиц в целях технологического присоединения энергопринимающих устройств, максимальная мощность которых составляет до 15 кВт включительно (с учетом ранее присоединенных в данной точке присоединения энергопринимающих устройств), которые используются для бытовых и иных нужд, не связанных с осуществлением предпринимательской деятельности, и электроснабжение которых предусматривается по одному источнику.
  6. Заявитель предоставляет Сетевой организации сопроводительным письмом разрешение (уведомление) органа федерального государственного энергетического надзора на допуск в эксплуатацию своих объектов (энергопринимающих устройств) по почте или в Сервисный центр.
  7. После выполнения Сетевой организацией и заявителем мероприятий по технологическому присоединению в соответствии с техническими условиями осуществляется фактическое присоединение объектов заявителя к электрическим сетям и фактический прием (подача) напряжения и мощности, а также подпись составленного Сетевой организацией Акта об осуществлении технологического присоединения. В случае отсутствия заявителя в момент осуществления Сетевой организацией фактического присоединения объектов электроэнергетики (энергопринимающих устройств) заявителя к электрическим сетям и фактического приема (подачи) напряжения и мощности Сетевая организация не позднее 3 рабочих дней с момента фактического присоединения составляет и направляет заявителю почтой или в Сервисный центр Акт об осуществлении технологического присоединения, подписанный со своей стороны, о чем Вы будете оповещены по электронной почте.
  8. Заявитель подписывает Акт об осуществлении технологического присоединения и направляет 1 экземпляр Сетевой организации (по почте или в Сервисный центр).
  9. После осуществления допуска в эксплуатацию прибора учета осуществляется подпись составленного Сетевой организацией Акта допуска прибора учета в эксплуатацию. В случае отсутствия заявителя в момент допуска в эксплуатацию прибора учета Сетевая организация не позднее окончания рабочего дня, когда был осуществлен допуск в эксплуатацию прибора учета, направляет заявителю почтой или в Сервисный центр Акт допуска прибора учета в эксплуатацию, о чем Вы будете оповещены по электронной почте.
  10. Заявитель подписывает Акт допуска прибора учета в эксплуатацию и направляет 1 экземпляр Сетевой организации (по почте или в Сервисный центр).
  11. Гарантирующим поставщиком осуществляется исполнение обязательств по договору энергоснабжения с даты фактической подачи Сетевой организацией напряжения и мощности на объекты потребителя, соответствующей дате фактического присоединения, указанной в акте об осуществлении технологического присоединения. Со дня подписания (поступления в сетевую организацию или Сервисный центр) Акта допуска прибора учета в эксплуатацию прибор учета считается введенным в эксплуатацию и с этого дня его показания учитываются при определении объема потребления электрической энергии (мощности).
  12. Заявитель начинает исполнение обязательств по договору энергоснабжения (передача показаний приборов учета, если они установлены силами заявителя, оплата потребленной электрической энергии).
  13. Сетевая организация и гарантирующий поставщик в случае поступления запроса заявителя – физического лица о необходимости предоставления документов, подписанных в электронной форме между Сетевой организацией и заявителем в ходе осуществления процедуры технологического присоединения и (или) между гарантирующим поставщиком и заявителем в ходе заключения договора энергоснабжения, на бумажном носителе обязаны в течение 10 дней со дня получения такого запроса обеспечить направление таких документов на бумажном носителе, подписанных со стороны Сетевой организации (гарантирующего поставщика), в адрес заявителя.



V. Порядок действий при смене собственника или иного владельца ранее присоединенных к электрической сети энергопринимающих устройств.



  1. Заявитель подает заявление на восстановление (переоформление) документов о технологическом присоединении к электрическим сетям АО «ИЭСК» (по форме №3), с приложением требуемых документов заочно в Личном кабинете потребителя (АО "ИЭСК") или очно в любое отделение Сервисного центра ООО «Иркутскэнергосбыт» (Гарантирующего поставщика) [адреса здесь]. Заявление рассматривается в течении 7 рабочих дней со дня регистрации в Сервисном центре или Личном кабинете.
  2. Сетевая организация направляет (в зависимости от выбранного заявителем способа) на почтовый адрес заявителя или в Сервисный центр или размещает в Личном кабинете потребителя счет на оплату за восстановление (переоформление) документов о технологическом присоединении. При этом размер оплаты (компенсации затрат на изготовление указанных документов) не может превышать 1000 рублей за всю процедуру вне зависимости от количества переоформляемых (восстанавливаемых) документов на один объект (энергопринимающее устройство).
  3. Заявитель оплачивает счет за восстановление (переоформление) документов о технологическом присоединении.
  4. Сетевая организация направляет (в зависимости от выбранного заявителем способа) на почтовый адрес заявителя или в Сервисный центр 2 экземпляра Акта об осуществлении технологического присоединения к электрическим сетям (или Соглашения о переуступке прав по договору об осуществлении технологического присоединения – в случае если технологическое присоединение планируется, но еще не состоялось) или составляет и размещает в Личном кабинете потребителя подписанный усиленной квалифицированной электронной подписью уполномоченного лица Сетевой организации Акт об осуществлении технологического присоединения, о чем Вы будете оповещены выбранным Вами в заявке способом.
  5. Заявитель подписывает Акт об осуществлении технологического присоединения (или Соглашения о переуступке прав по договору об осуществлении технологического присоединения – в случае если технологическое присоединение планируется, но еще не состоялось) и возвращает один подписанный экземпляр в Сетевую организацию (по почте или в Сервисный центр) в течение 3 дней со дня получения или подписывает Акт об осуществлении технологического присоединения в Личном кабинете с использованием простой электронно-цифровой подписи для физического лица или усиленной квалифицированной электронной подписью для индивидуального предпринимателя или юридического лица в течение 3 дней с даты его размещения.
  6. Для заключения договора энергоснабжения с гарантирующим поставщиком при смене собственника энергопринимающего устройства заявитель направляет гарантирующему поставщику заявление о заключении соответствующего договора с приложением необходимых документов и, по желанию заявителя, проекта договора энергоснабжения не позднее 30 дней со дня перехода права собственности на энергопринимающее устройство. При заключении договора энергоснабжения при смене собственника энергопринимающего устройства исполнение обязательств по договору, заключаемому новым собственником, начинается с даты возникновения права собственности на энергопринимающее устройство, если иное не определено соглашением между предыдущим собственником и новым собственником энергопринимающего устройства. В случае наличия такого соглашения оно подлежит направлению заявителем в адрес гарантирующего поставщика вместе с приложением заявления о заключении договора энергоснабжения.



В вашем браузере отключена поддержка Jasvscript. Работа в таком режиме затруднительна.
Пожалуйста, включите в браузере режим "Javascript - разрешено"!
Если Вы не знаете как это сделать, обратитесь к системному администратору.
Вы используете устаревшую версию браузера.
Отображение страниц сайта с этим браузером проблематична.
Пожалуйста, обновите версию браузера!
Если Вы не знаете как это сделать, обратитесь к системному администратору.
